装配式|北京花语金郡项目装配式建筑实践——标准层预制率48%

资料来源:中铁建设集团有限公司

项目概况

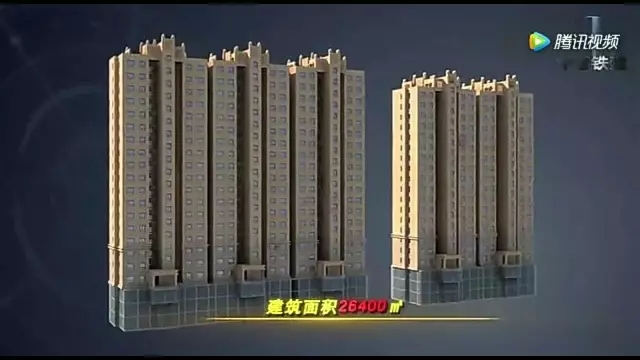

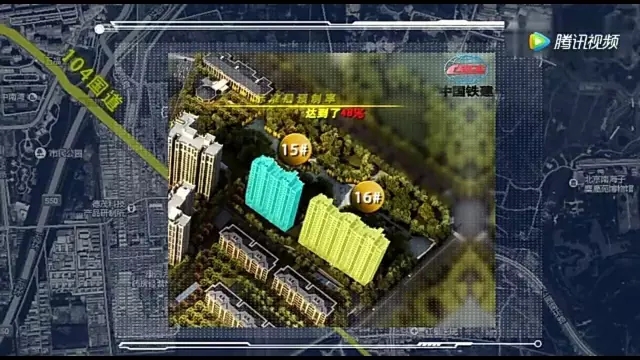

花语金郡工程位于北京市大兴区旧宫镇德茂庄104国道旁,由中铁建设集团有限公司施工总承包。其中,15#、16#楼为装配式结构,标准层预制率达到了48%,地上整体预制率达到了38%。15#楼地下3层,地上17层。16#楼地下3层,地上18层,建筑面积26400㎡。

预制构件

预制外墙

预制内墙

叠合板

制楼梯

预制空调板

预制防火隔墙

PCF板

预制女儿墙

关键施工工艺

器械准备:塔吊安装采用型号为H3/36B、QTZ7520的重型塔吊。

机具准备:

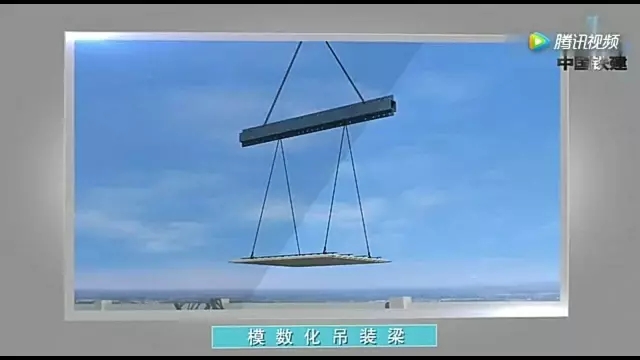

模数化吊装梁

卡支撑体系

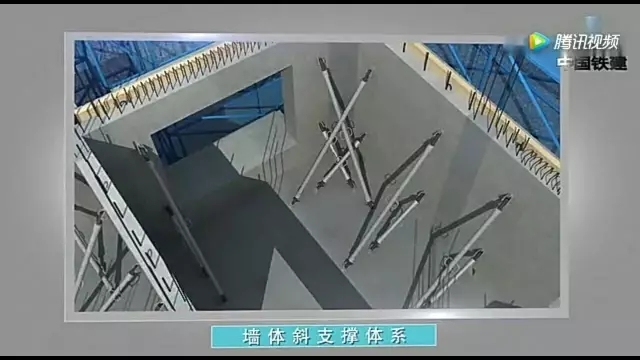

墙体斜支撑体系

注浆机

外防护架体系

场地准备:构件堆放支架,场地硬化及维护,预制构件外加工运输进厂。地下三层至地上三层结构完成。

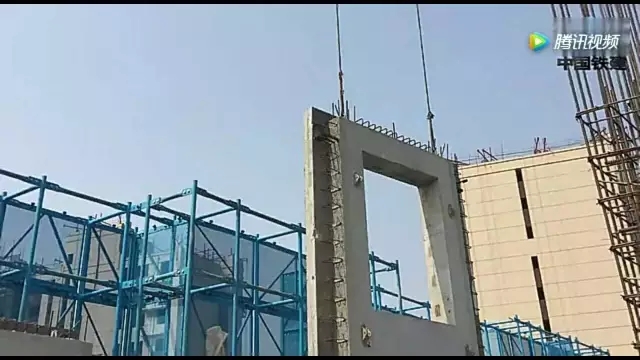

预制墙板安装

测量放线,用钢筋定位,钢板复合,连接钢筋,校正千位钢筋,垫片找平,粘贴橡塑黏条。

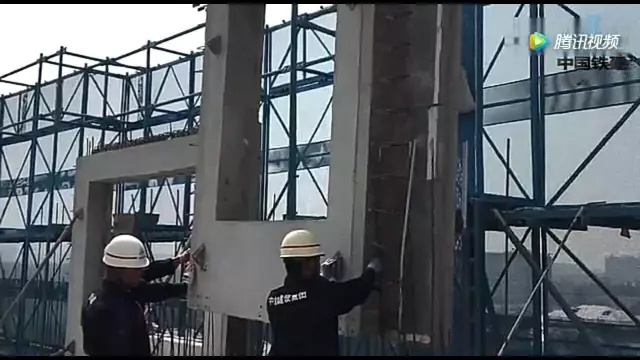

预制墙体吊装,挂钩起吊,运行至工作面一米处,停止降落,操作人员手扶引导降落。用镜子观察,连接钢筋是否对孔。

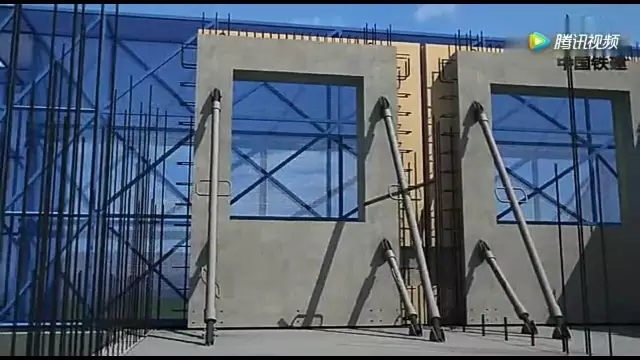

安装斜支撑,校正预制墙板。

预制墙板安装

预制防火隔墙安装

墙体定位线,防火隔墙吊装定位,使用连接件固定。

预制防火隔墙安装

塞缝

墙体下口与顶板之间的2cm缝隙使用干硬剂做浆料塞缝,内衬蛇皮管作为模板。平直,溜光。

塞缝

灌浆

塞缝完成后,6小时后,进行套筒灌浆。搅拌浆料,并测量其流动度,浆料倒入注浆泵。

灌浆

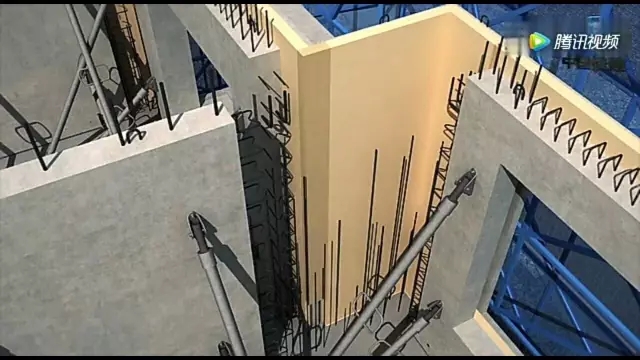

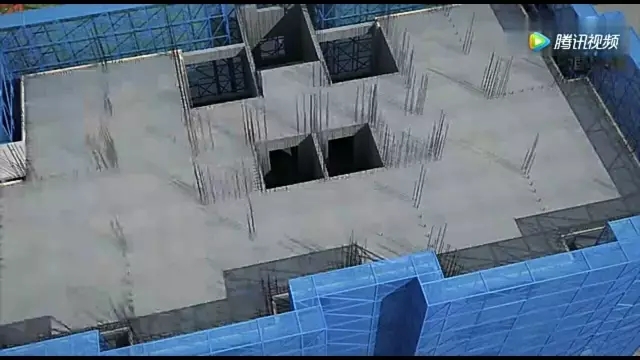

节点区

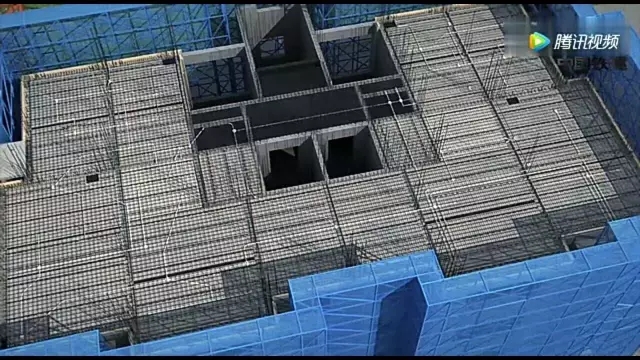

节点区钢筋绑扎

PCF板安装

节点区模板

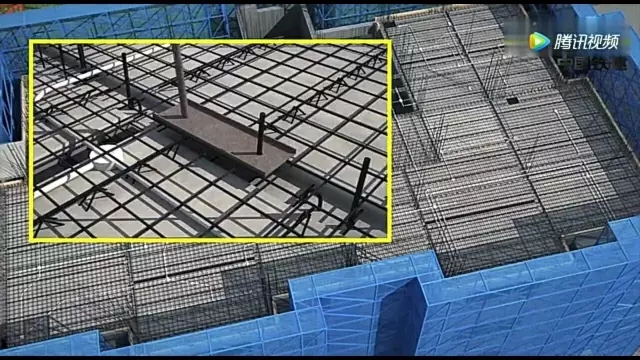

叠合板

叠合板安装

水电管线铺设

使用定位钢板控制连接钢筋位置

顶板混凝土浇筑

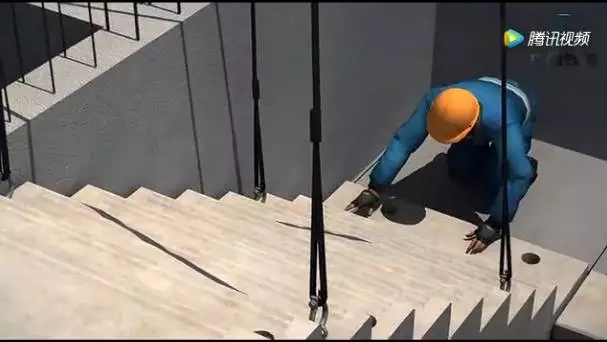

楼梯

楼梯吊装

采用如上介绍的施工方法完成其他主体结构的施工

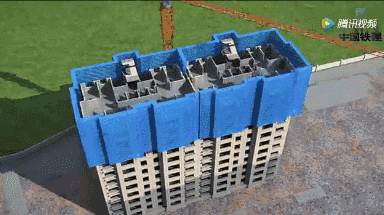

工程采用整体装配式附着升降外防护架,架体高度13.5米,防护层数4层。

预留防护架预埋孔、基座安装

架体分段装配式研发提升

外墙板缝使用吊篮注防水密封胶,外墙板缝防水使用构造防水和材料防水。

住宅产业化施工——像造汽车一样造房子,使得建筑工业化发生革命性的变化,手工变成了机械,工地变成了工厂,农民工变成了产业化工人。

(欢迎各大媒体转载,全面宣传推广装配式建筑!转载请注明出处)

微信公众号:xuebim
关注建筑行业BIM发展、研究建筑新技术,汇集建筑前沿信息!
← 微信扫一扫,关注我们+
赞(0) 打赏
BIM建筑网 » 装配式|北京花语金郡项目装配式建筑实践——标准层预制率48%

BIM建筑网,更专业的BIM技术学习网站!

关注建筑新动态,分享建筑新技术

联系我们关于BIM建筑网

觉得文章有用就打赏一下小编吧

非常感谢你的打赏,我们将继续提供更多优质内容,让我们一起创建更加美好的网络世界!

支付宝扫一扫打赏

微信扫一扫打赏

扫码登录

微信「关注」,快捷登录
扫码关注后会自动登录
注册登录代表您已同意《用户许可协议》
账号登录 | 其他登录

|登录

找回密码

|账号登录注册
